項目建設周報
(9月第4周)
合同金額11383萬元,截至上周,累計完成工程量6500萬元,約占總量的57%。
本周計劃完成K3+340-K3+700邊溝護砌、K4+000-K4+700路肩硬化。
通城縣開發區路網工程(公園路)
合同金額6844.7萬元,截至上周,累計完成工程量260萬元,約占總量的3.8%,
本周計劃進行570米污水主管道開挖、埋設、回填,瀝青下面層攤鋪。
資料來源:城發建工集團
合同金額9457.45萬元,截至上周,累計完成工程量4066.71萬元,約占總量的43%。

本周計劃完成K60+400—K61+200段D600混凝土預制涵管預埋及雨水井砌筑、雨水管道埋設、協調出水口問題并接入。
資料來源:城發建工集團
截至9月23日,累計完成投資約42萬元,約占總投資額的12%。

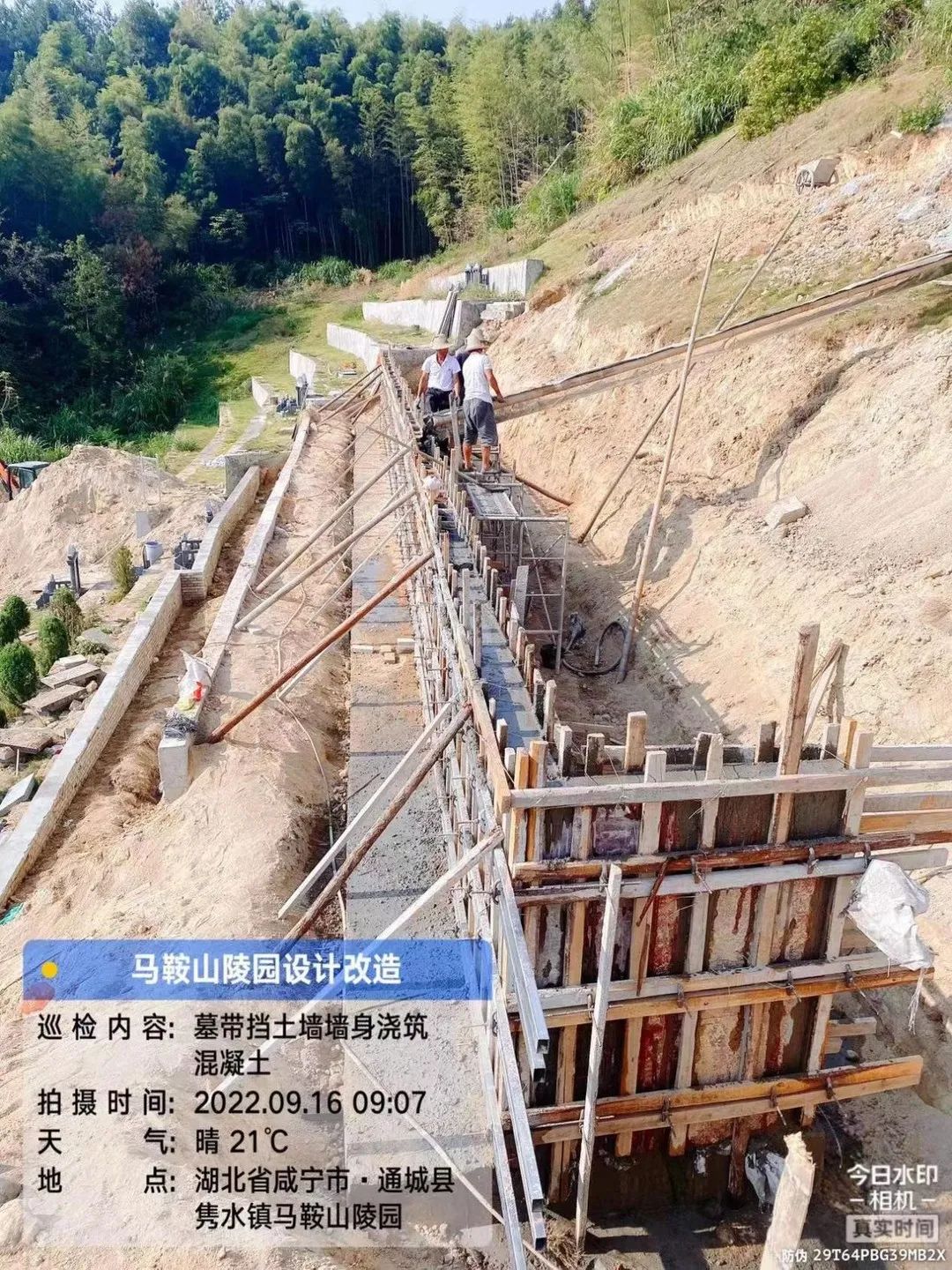

本周對萬年區第二帶土方進行了回填、第三帶墓帶施工已改造完成,暫未進行土方回填。
資料來源:城發雋福公司

藥姑山中醫藥產業園創客孵化區
截至9月27日,累計完成投資13410萬元,約占總投資額的60%。

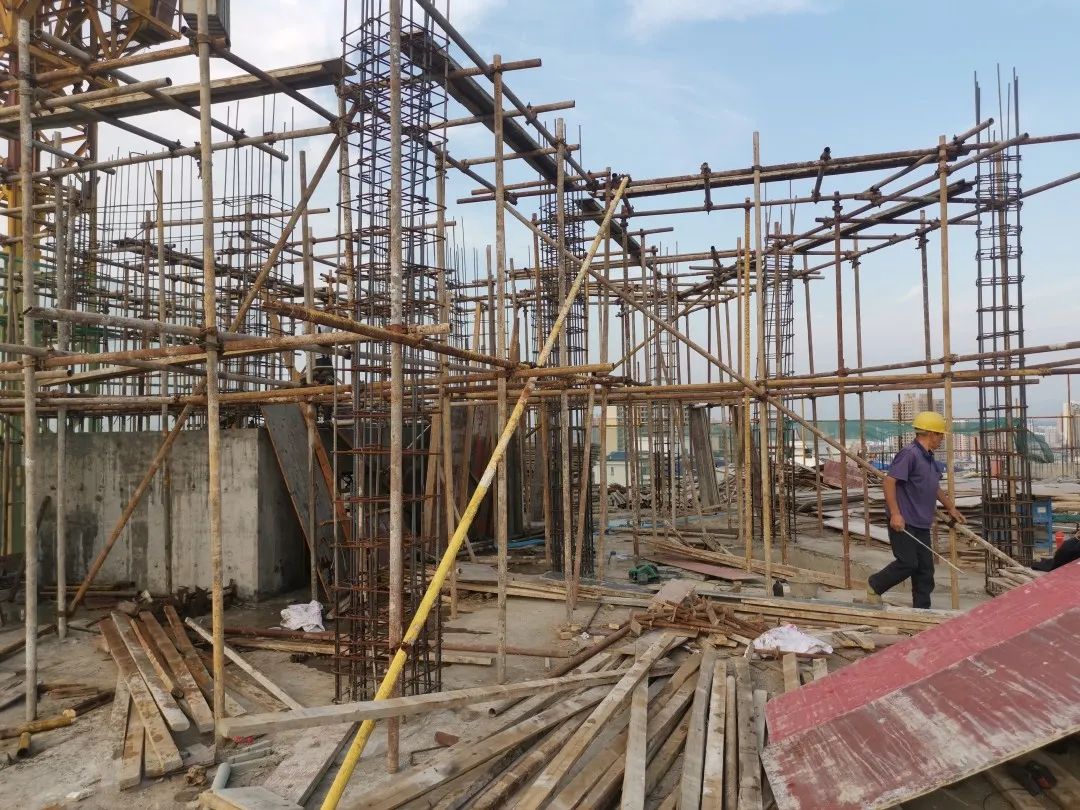

本周,3號樓主體結構封頂完成,砌體樣板完成、4號樓主體結構封頂完成、5號樓主體結構完成到2層、6號樓主體結構完成到地下負一層、7號樓主體結構完成到基礎結構、8號樓主體結構完成到4層。
資料來源:城發投資管理公司
藥姑山中醫藥產業園瑤族風情體驗區
截至9月27日,瑤族風情體驗區安置房(一期)項目累計完成投資1300.55萬,約占總投資額的45.6%。
本周計劃進行安置房一期外墻涂料施工、雨水井砌筑、西南側停車場澆筑、污水管網水泥管安裝等。
資料來源:城發投資管理公司
截至9月27日,通城鄂南農貿大市場項目(一期)累計完成貨幣工程量4980萬元,約占總工程量的86%。
本周計劃完成:
1、二次結構的100%;
2、外墻施工的40%;

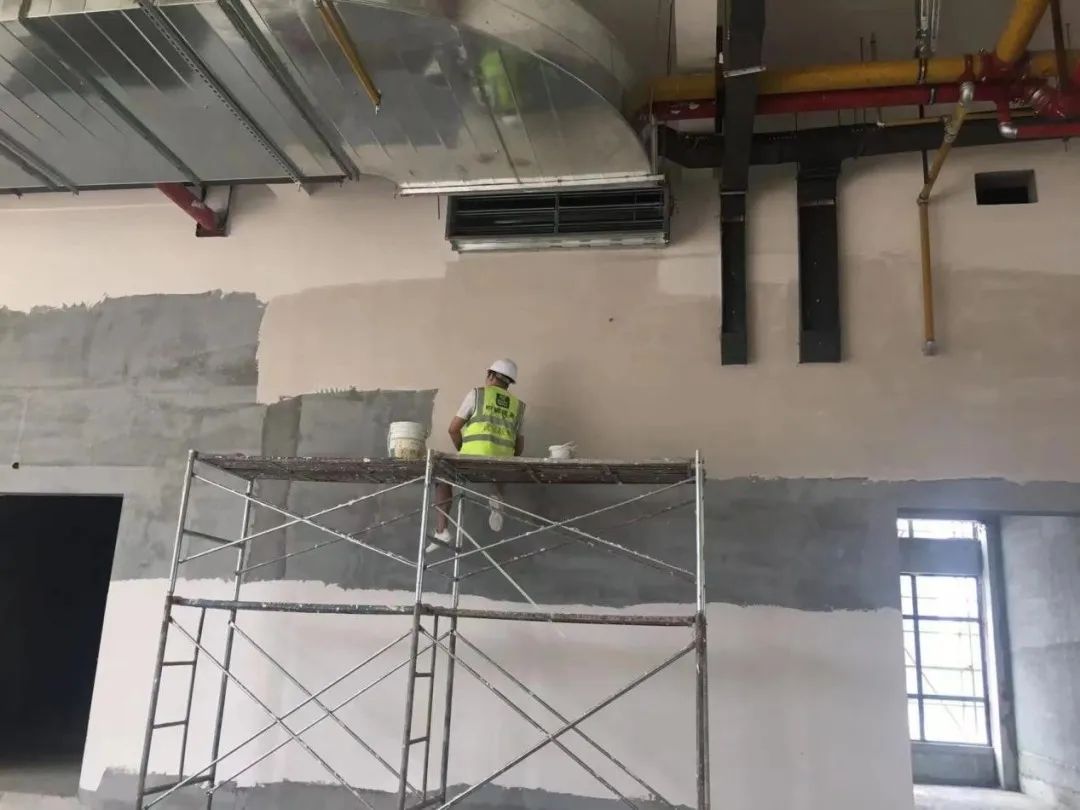

3、室內裝修刮白的40%;
4、屋面防水的20%;
5、衛生間防水的80%;
6、機電工程的70%;
7、消防工程的70%。
資料來源:城發投資管理公司

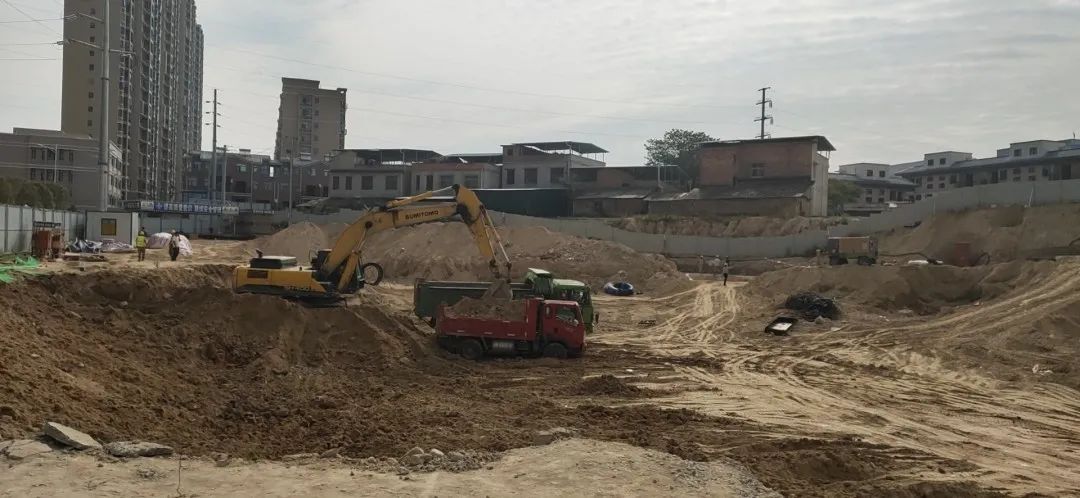

截至9月27日,累計完成投資920萬元,約占總投資額的25%。
本周計劃完成約300米的自來水管道安裝并將右幅人行道整形完成。
資料來源:城發投資管理公司

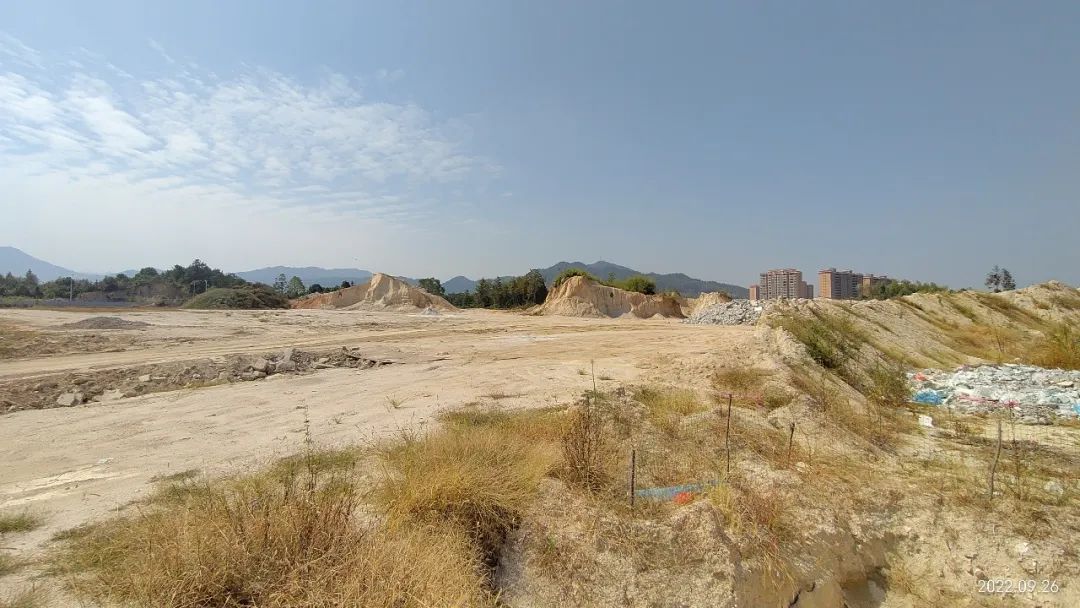

項目總方量為36.3萬方,工程預算價508萬元。目前,工程已完成總量的約85%,完成土方量30.26萬方,完成貨幣工程量431.8萬元。
因征地問題,本周未施工。
資料來源:城發土地整理公司
項目總方量為10.31萬方,合同價144.99萬元。2022年6月份動工,目前,工程已完成總量的約85%,完成土方量7.73萬方,完成貨幣工程量108.74萬元。土方外運已全部完成。
本周將進行土方回填工作。
資料來源:城發土地整理公司
項目總方量為7.273萬方,財評價161.6萬元。2022年8月1日動工。目前,工程已完成總量的約50%,完成土方量3.64萬方,完成貨幣工程量80.8萬元。
本周將進行土方外運工作,計劃完成總量的10%。
資料來源:城發土地整理公司
項目總用地面積151497㎡(折合227畝),其中,一期用地面積70000㎡(合計105畝),項目總投資額20904萬元,目前已完成投資1386萬元 。
本周計劃完成內容:
1、G1棟一層內架搭設完成20%。
2、G2棟地下室頂板梁鋼筋綁扎,柱墻模板安裝完成。
3、G4地下室梁鋼筋綁扎,柱、墻鋼模板安裝完成。
4、R2地下室頂板梁鋼筋綁扎,柱墻模板安裝完成30%。
5、R4地下室底板混泥土澆筑完成。
資料來源:城發置業公司
本項目主要分為地上建筑和地下室。項目為高層住宅小區,項目內規劃住宅樓5棟。項目總投資額:27237.00萬元 ,目前已完成投資 826萬元 。
本周計劃完成內容:
1、支護樁錨索施工完成,目前正在進行冠梁墊層澆筑砼施工;
2、塔吊基礎正在綁扎鋼筋;
3、土方開挖外運完成40%。
資料來源:城發置業公司
本項目規劃總用地面積3983.9平方米,建設1棟商住樓23F/-1F(2F商業、21F住宅),總建筑面積29574平方米,總共168戶。項目總投資額:8200 萬元,目前已完成投資 5510萬元 。
本周計劃完成內容:
砌墻至二十層。
資料來源:城發置業公司
通城縣塘湖鎮三個礦山生態修復工程

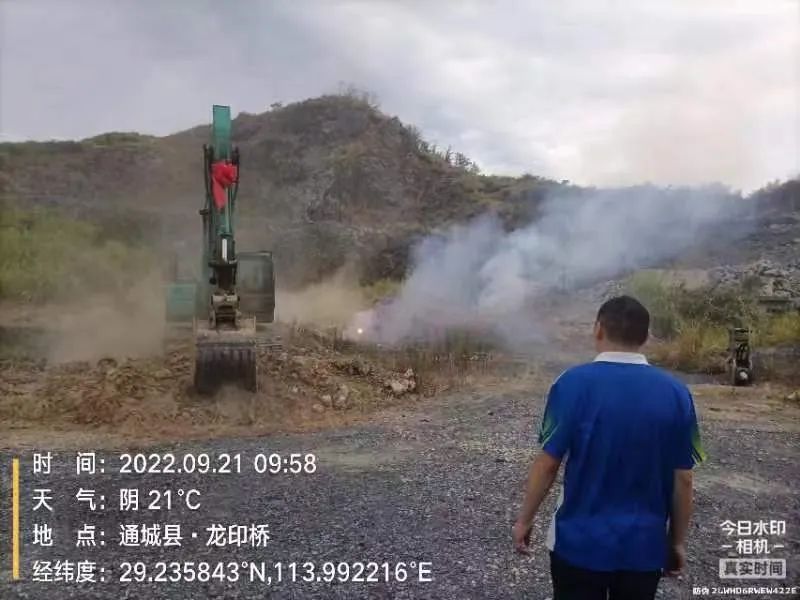

該項目于9月21日正式啟動,截止到9月27日,已完成龍印橋采石場場地平整工作。
預計在9月28日至10月3日完成龍印橋采石場3千方客土填埋工作。
資料來源:城發礦業集團

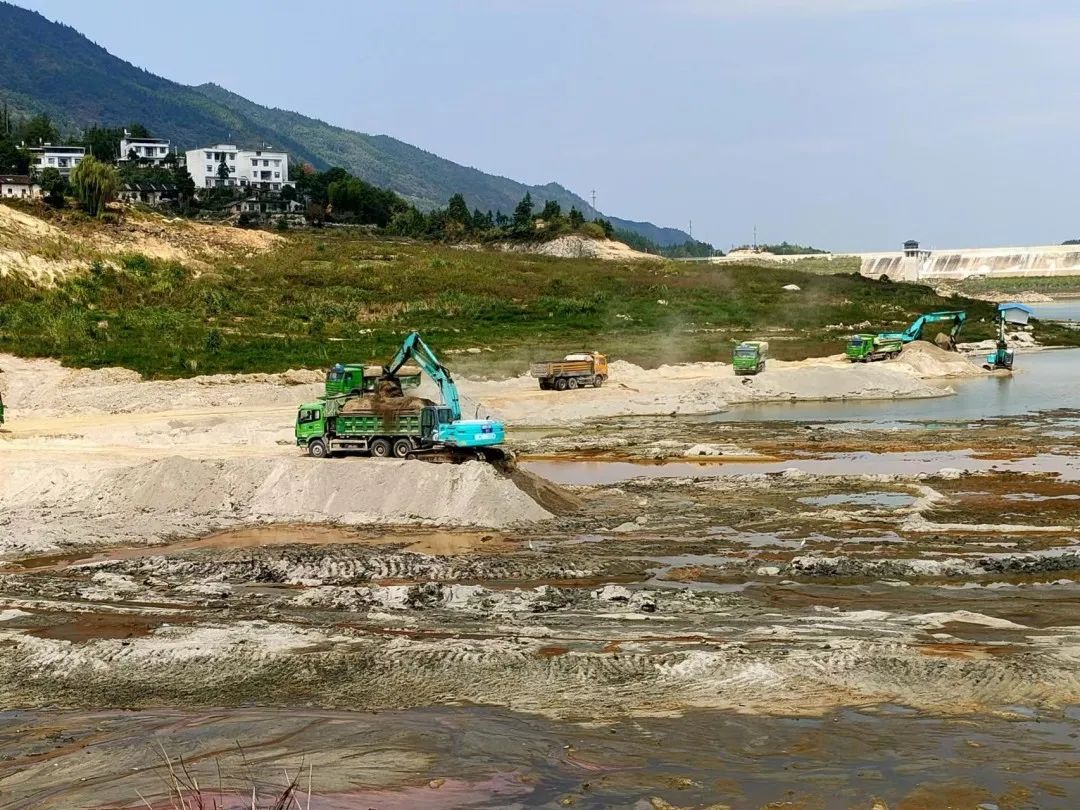

截至9月27日,工程已完成投資268.45萬元,約占總投資額的9.1%。
本周將主要進行第一清澈區域的淤積物清運及部分淤積物的利用工作,共計清運淤積物約2萬立方。
資料來源:城發礦業集團
截至9月27日,累計完成投資1530萬元,約占總工程量的9.5%。已建內容為:更新改造老城區供水管網34.87公里和智慧水務建設。
本周將繼續對和平小區、老城建小區等供水管網進行改造。
資料來源:城發水務集團
